Ist‑Zeit vs. Soll‑Zeit in der Produktion: Warum Aufträge länger dauern als geplant
Warum kommen Aufträge zu spät, obwohl der Plan solide aussieht? Ist-Zeit vs. Soll-Zeit in der Produktion erklärt genau dieses Problem: Die tatsächlich benötigte Produktionszeit weicht häufig deutlich von den geplanten Taktzeiten ab. Erstaunlicherweise zeigt die Produktions-Ist-Zeit oft ein anderes Bild: geplante Taktzeiten passen selten zur Realität auf dem Werkboden. Der Begriff Ist-Zeit taucht in Fertigungsberichten und ERP-Rückmeldungen auf, während viele Planer weiterhin auf ideale Soll-Zeit-Werte vertrauen. Diese Lücke zwischen Ist-Zeit und Soll-Zeit ist die unsichtbare Reibung, die präzise aussehende Gantt-Pläne in echte Verzögerungen verwandelt.
Der Real Impact: Ist-Zeit vs. Soll-Zeit in der Produktion verstehen
Ist-Zeit (die tatsächlich benötigte Zeit) versus Soll-Zeit (die geplante Zeit) ist mehr als Wortklauberei. Ist-Zeit beschreibt, wie lange Maschinen und Mitarbeitende tatsächlich für einen Zyklus brauchen; Soll-Zeit ist das Planungs- und Kostenmaß für Termine und Zusagen. Übersteigt die Ist-Zeit die Soll-Zeit, verlängern sich Durchlaufzeiten, Puffer schrumpfen und Lieferzusagen stehen auf dem Spiel.
Viele Planer nutzen historische Mittelwerte oder Herstellerdaten als Grundlage – diese Quellen spiegeln jedoch kaum die Variabilität durch Werkzeugverschleiß, Materialschwankungen oder nicht erfasste Mikrostörungen wider. Genau hier zeigt sich, warum Ist-Zeit vs. Soll-Zeit in der Produktion für Produktionsleiter eine entscheidende Kennzahl ist.
Aktuelle Branchenberichte zeigen das Ausmaß des Problems: Das MHP Industry-4.0-Barometer 2024 dokumentiert eine steigende Adoption, viele Unternehmen erfassen dennoch keine fein granularen Laufzeitdaten. Ohne Echtzeit-Erfassung der Ist-Zeit agieren Produktionsleiter faktisch blind. Eine Maschine, die pro Zyklus nur 1–2 Minuten länger braucht, reduziert an einem Arbeitstag die Ausbringung um zweistellige Prozentwerte—insbesondere in der typischen Mittelstands-Fertigung mit hoher Variantenbreite und kleinen Losgrößen.
Konkretes Beispiel: Eine Stanzpresse mit Soll-Zeit 45 Sekunden benötigt wegen zunehmendem Werkzeugverschleiß und Kühlpausen tatsächlich 52 Sekunden. An einem durchlaufenden 16-Stunden-Arbeitstag fehlen so rund 25 Teile gegenüber dem Plan. Diese Teile führen entweder zu verspäteten Lieferungen oder zu Überstunden — beides schmälert die Marge.
Der Real Impact: Versteckte Kosten: Zeitverschwendung
Zeitverschwendung sind nicht nur Leerlaufminuten. Dazu zählen Mikrostörungen, Nacharbeit und verlängerte Rüstzeiten. All das erhöht die Ist-Zeit und versteckt sich hinter aggregierten Stillstandskennzahlen. Eine genaue Quantifizierung verlangt Maschinen-Level-Monitoring: nicht nur komplette Stillstände zählen, sondern die Differenz zwischen Soll-Zyklus und gemessener Zykluszeit. Moderne Sensor-Retrofits decken diese Lücken auf und speisen die Daten in die Planungslogik zur dynamischen Anpassung der Soll-Zeit. Gerade der Vergleich von Ist-Zeit vs. Soll-Zeit in der Produktion macht sichtbar, welche Prozesse dauerhaft länger dauern als ursprünglich geplant.
Der Real Impact: Wo die Planung scheitert
Viele Planer arbeiten mit statischen Durchlaufzeiten, die einen optimalen Maschinenzustand und perfekten Materialfluss voraussetzen. Diese Annahme ignoriert Varianz und schafft fragile Pläne. Treten unerwartete Abweichungen auf, werden Puffer aufgebraucht und der Plan bricht zusammen.
Genau deshalb ist Ist-Zeit vs. Soll-Zeit in der Produktion ein zentraler Indikator für realistische Produktionsplanung. Echtzeit-Ist-Zeit-Messung erlaubt es, starre Soll-Zeit-Werte in probabilistische Vorhersagen zu überführen, die Liefertermintreue verbessern und Notmaßnahmen wie Eilaufträge oder Überstunden reduzieren.
Der Real Impact: Praxisbeispiele
Erfahrungen aus Installationen der Maschinenüberwachung zeigen messbare Effekte. Mittelständische Betriebe, die Maschinen mit nicht-invasiven Sensoren ausgestattet haben, berichten oft schnelle, sichtbare Verbesserungen: OEE steigt beispielsweise von circa 30 % auf nahe 60 %, nachdem die durch Ist-Zeit-Daten offenbarten Ursachen behoben wurden. Der systematische Vergleich von Ist-Zeit vs. Soll-Zeit in der Produktion liefert dabei die entscheidenden Hinweise, wo Prozesse langsamer laufen als geplant. Das Monitoring bringt wiederkehrende Probleme zutage, wie vom Bediener abhängige Rüstzeitstreuung, fehljustierte Vorrichtungen oder energiebedingte Leistungsdämpfung — Punkte, die in zusammengefassten Reports nicht sichtbar wären.
Wie Messung Verhalten verändert

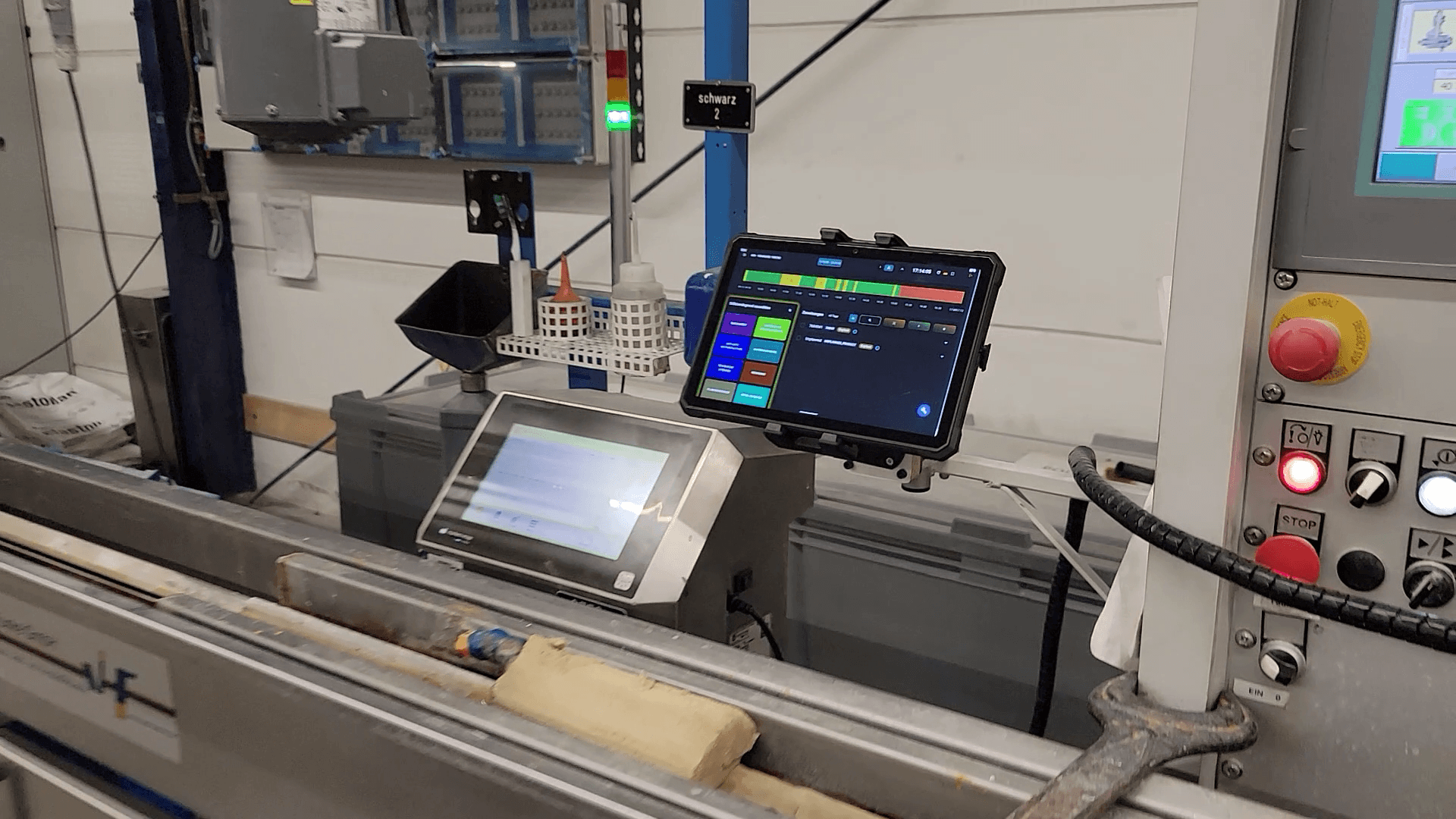

Sobald Ist-Zeit auf Dashboards sichtbar ist, ändert sich das Verhalten schnell. Instandhaltung wird vorausschauend; Bediener standardisieren Rüstabläufe; Planer übernehmen realistische Taktvorgaben. Moderne Lösungen wie die WatchMen-Plattform von Novo AI sammeln Daten lokal und liefern verwertbare Erkenntnisse, ohne Rohproduktionsdaten außer Haus zu geben — ein wichtiger Punkt für den Mittelstand hinsichtlich Datensouveränität.
Die Ursachen
Um zu erklären, warum Ist-Zeit häufig die Soll-Zeit übersteigt, muss man Symptome von Ursachen trennen. Symptome sind sichtbar: verspätete Aufträge, längere Rüstzeiten, höhere Ausschussraten.
Die Ursachen liegen tiefer:
Anlagendegradation, suboptimale Werkzeuge, Materialschwankungen, falsche Reihenfolgen in der Versorgung und fehlende Feedback-Schleifen zwischen Werkstatt und Planung.
Beispiel: Eine Schneidmaschine reduziert ihre Geschwindigkeit wegen steigender Motortemperatur. Die Soll-Zeit nimmt konstante Geschwindigkeit an; die Ist-Zeit zeigt die thermische Drosselung. Ohne Sensoren bleibt dieses Verhalten unsichtbar, bis die Qualität leidet oder die Ausbringung sinkt. Ein Strom- und Vibrationssensor macht das Muster sichtbar und ermöglicht Korrekturen oder geplante Kühlpausen, bevor die Zykluszeit beeinträchtigt wird.
Engpässe und Beschränkungen
Engpässe verändern die Ist‑Zeit entlang der Linie. Läuft die vorgelagerte Maschine langsamer, produziert die nachgelagerte Anlage ineffiziente Chargen oder macht kurze Idle‑Intervalle — das treibt Rüst‑ und Leerlauf‑Strafen. Langfristige Ist‑Zeit‑Trends zeigen persistente Engpässe und deren Tageszeiten, sodass gezielte Maßnahmen möglich werden: Arbeitsabläufe neu gewichten, parallele Kapazität hinzufügen oder die Reihenfolgelogik im MES anpassen, um Unterversorgung und Blockaden zu minimieren. Der kontinuierliche Vergleich von Ist-Zeit vs. Soll-Zeit in der Produktion macht dabei sichtbar, an welchen Stellen der Linie Planvorgaben systematisch von der Realität abweichen.
Autoritative Studien stützen diesen Ansatz. Die Manufacturing‑X‑Studie von ZVEI, VDMA und Fraunhofer empfiehlt standardisierte Datenartefakte und Edge‑Verarbeitung, damit schnelle Entscheidungen auf Maschinenebene möglich sind — besonders relevant für kleine und mittlere Unternehmen, die Altmaschinen retrofitten müssen statt sie kurzfristig zu ersetzen.
Wie Unternehmen die Lücke zwischen Ist-Zeit und Soll-Zeit in der Produktion schließen
Die Lücke zwischen Ist-Zeit und Soll-Zeit zu schließen ist sowohl technisch als auch organisatorisch.
Technisch:
- nicht-invasive Sensoren installieren
- Zykluszeitstempel erfassen
- Ergebnisse ins Scheduling integrieren
Organisatorisch:
- tägliche Stand-ups mit Dashboards
- realistische Taktzeiten definieren
- Feedback zwischen Planung und Werkstatt verbessern
Unternehmen, die Ist-Zeit vs. Soll-Zeit in der Produktion systematisch analysieren, können Verzögerungen deutlich schneller identifizieren. Der kontinuierliche Vergleich von Ist-Zeit vs. Soll-Zeit in der Produktion schafft Transparenz darüber, wo Planungsannahmen von der realen Fertigungsleistung abweichen.
Praktische Schritte
Beginnen Sie mit einem Pilotprojekt: Wählen Sie eine Fertigungszelle, die häufig Termine verpasst. Installieren Sie Sensoren (Vibration, Strom, Zyklusdetektion) und streamen Sie Ist-Zeit in ein Dashboard. Verfolgen Sie drei KPIs:
- tatsächliche Zykluszeit
- Mikrostörungen pro Schicht
- Energieverbrauch pro Teil
Innerhalb weniger Wochen finden Teams oft schnelle Verbesserungen: Rüstchecklisten verschärfen, Zuführgeschwindigkeiten anpassen oder kleine vorbeugende Wartungsarbeiten terminieren, die Varianz reduzieren.
Daten zu Entscheidungen
Wenn Ist‑Zeit in die Planung fließt, reduziert dynamisches Rescheduling verspätete Aufträge. Anstelle deterministischer Fälligkeitsdaten können Planer wahrscheinlichkeitsbasierte Lieferfenster berechnen. Das senkt Eilaufträge und die damit verbundenen versteckten Kosten. Für Mittelständler mit vielen kurzen Zyklen summieren sich selbst kleine Verbesserungen pro Zyklus zu merklichen Kapazitätsgewinnen und sichtbareren ROI innerhalb weniger Monate.
Energie- und Kostenvorteile
Die Messung der Ist‑Zeit deckt oft Energieineffizienzen auf: Maschinen laufen ineffizient im Leerlauf oder führen unnötige Mikrozustände aus. Der IEA‑Bericht zur Energieeffizienz 2023 zeigt, dass digitale Maßnahmen das Energieintensitätsniveau senken können, insbesondere in Kombination mit Verhaltensänderungen. Das Tracking von Energie pro Teil zusammen mit Ist‑Zeit bietet zwei Hebel: kürzere Zykluszeiten und geringeren Leistungsbedarf während aktiver Zyklen, was zusammen die Stückkosten reduziert.
Governance & Kompetenzen
Die Lücke zu schließen erfordert Governance und Kompetenzen ebenso wie Sensoren. Benennen Sie Verantwortlichkeiten für Datenqualität, erstellen Sie rollenbasierte Dashboards und etablieren Sie Routinen zur Validierung von Sensorevents. Schulungen sind notwendig: Bedienende müssen Ist‑Zeit‑Dashboards interpretieren; Techniker die Edge‑Geräte warten. Ein strukturierter Umgang mit Ist-Zeit vs. Soll-Zeit in der Produktion hilft dabei, Daten nicht nur zu sammeln, sondern gezielt in operative Verbesserungen umzusetzen. Studien zeigen einen Fachkräftemangel im Bereich KI und Digitalisierung bei KMU, deshalb sollten Sie Lösungen mit geringem Betriebsaufwand und intuitiven Bedienoberflächen bevorzugen.
Pilotfall: Schritt für Schritt
Führen Sie einen fokussierten Pilot durch, um Theorie in messbare Erträge zu verwandeln. Wählen Sie eine Zelle mit hoher Varianz. Dokumentieren Sie zwei Wochen eine Baseline der Ist‑Zeit ohne Eingriffe. Installieren Sie dann nicht‑invasive Sensoren und ein Edge‑Gateway, um Zyklusstempel und Energie pro Teil zu erfassen. Konfigurieren Sie Dashboards für Live‑Ist‑Zeit, Mikrostörungen und Energiemetriken. Der systematische Vergleich von Ist-Zeit vs. Soll-Zeit in der Produktion zeigt dabei schnell, welche Prozessschritte dauerhaft länger dauern als geplant.
Arbeiten Sie in der folgenden Phase mit A/B‑Ansatz: Implementieren Sie standardisierte Rüstchecklisten, kleine vorbeugende Wartungen und Bediener‑Coaching, während die Ist‑Zeit weiter protokolliert wird. Vergleichen Sie Basislinie und Intervention nach mittlerer Zykluszeit, Varianz und Energie pro Teil. Viele Piloten berichten über höhere Durchsatzraten und klarere Capex‑Priorisierung ohne Maschinenneubeschaffung.
3 Wege zur OEE‑Steigerung
- Messen Sie präzise: Instrumentieren Sie kritische Maschinen und protokollieren Sie Ist‑Zeit auf Zyklusebene.
- Handeln Sie schnell: Nutzen Sie Dashboards und Alarme, um Mikrostörungen schichtnah zu beseitigen.
- Schließen Sie den Kreis: Speisen Sie Ist‑Zeit in Planungs‑ und Wartungssysteme für kontinuierliche Verbesserung ein.
Schnelle ROI-Rechnung
Setzen Sie Zahlen dagegen: Sinkt die Zykluszeit einer Maschine von 52 auf 45 Sekunden, erzielt eine 16‑stündige Schicht bei 45s etwa 1.280 Zyklen statt 1.107 bei 52s — das sind 173 Teile mehr pro Schicht oder rund 15,6% höhere Ausbringung. Verdoppelt sich die OEE von 30% auf 60% nach Beseitigung der durch Ist‑Zeit‑Daten offengelegten Ursachen, verdoppelt sich die effektive Kapazität ohne neue Maschinen. Zielgerichtete Piloten, die Zyklusvarianz um 20% reduzieren und Mikrostörungen um 50% senken, sind realistisch und innerhalb weniger Wochen messbar.
Wenn Unternehmen Ist-Zeit vs. Soll-Zeit in der Produktion systematisch vergleichen, lassen sich reale Durchlaufzeiten deutlich präziser berechnen.
Der Weg nach vorn
Aufträge kommen verspätet, weil die Planung idealisierte Soll-Zeit-Werte nutzt und reale Produktionsvarianz ignoriert. Unternehmen, die Ist-Zeit vs. Soll-Zeit in der Produktion transparent messen, erkennen versteckte Kapazitäten und verbessern ihre Produktionsplanung deutlich. Die Sichtbarmachung der Ist-Zeit durch kostengünstige Sensor-Retrofits und lokale Analytik macht Unsicherheit zu handhabbaren Signalen.
Das Ergebnis: weniger Verspätungen, bessere Kapazitätsnutzung und geringerer Energieverbrauch pro Teil. Für den deutschen Mittelstand ist pragmatische Digitalisierung — instrumentieren, visualisieren, integrieren — der zuverlässigste Weg, die Ist‑Zeit‑gegen‑Soll‑Zeit‑Lücke zu schließen.
Fangen Sie klein an: Führen Sie einen zweiwöchigen Ist‑Zeit‑Pilot in einer Fertigungszelle durch, vergleichen Sie die Ergebnisse und skalieren Sie bewährte Maßnahmen linienweit. Moderne Lösungen wie die WatchMen‑Plattform von Novo AI können den Pilot beschleunigen und zugleich lokale Datenhoheit wahren. Nehmen Sie Kontakt mit Ihrer Produktionsleitung auf, um einen Pilot noch dieses Quartal zu planen.
Referenzen
- MHP Industry 4.0 Barometer 2024 - Branchenadoption und Trends (Zugriff am: 2026-03-12)
- Manufacturing‑X Studie (ZVEI, VDMA, Fraunhofer) - Datenstandards und Edge‑Verarbeitungsempfehlungen (Zugriff am: 2026-03-12)
- IEA Energy Efficiency 2023 - Energieeffizienz und digitale Maßnahmen (Zugriff am: 2026-03-12)
- Evocon OEE Benchmarks - OEE‑Benchmarks über Branchen hinweg (Zugriff am: 2026-03-12)
- Straits Research: Industry 4.0 Germany - Markttrends und Kompetenzhinweise (Zugriff am: 2026-03-12)
